长江日报大武汉客户端1月13日讯变电站主控室内屏幕数字闪动,供电人员紧盯数据变化,认真分析变电站运行状况。1月12日下午,长江日报记者在位于东湖高新区未来一路与科技三路交会处的110千伏启明变电站项目现场看到,该项目正在送电中,这标志着该变电站即将建成投用。这也是2024年武汉市第一座新投运的变电站。
110千伏启明变电站。
110千伏启明变电站位于东湖高新区东部,武汉新城规划范围内,毗邻东湖科学城。记者在这里看到,变电站四周视野开阔,数座新建企业园区建筑拔地而起,广袤的建设地块正待建设。
110千伏启明变电站项目正在送电。
“保经济发展,需电力先行”,110千伏启明变电站施工单位、国网武汉供电公司华源电力有限公司副总经理高凌霄介绍,该项目主要供电东至未来二路、西至绕城高速、南至关豹高速、北至高新大道面积约7.9平方公里的区域。此前,该片区主要由110千伏未来城变电站供电。近年来,该区域内用电需求不断增长,包括地球空间信息化产业基地、智慧城市、硅谷小镇等项目和企业发展供电需求较大。“启明变电站的建成,进一步优化光谷电网布局,可满足整个‘十四五’期间区域内用电需求,对当地投资建设的高新科技产业基地提供‘先行保障’。”

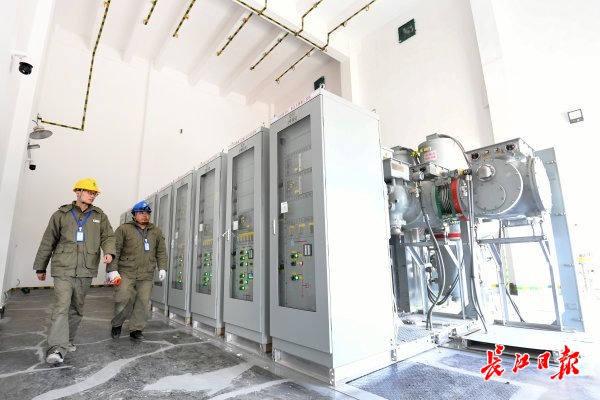

运维人员正在进行送电前的巡视工作。
国网武汉供电公司变电运维分公司光谷集控站站长张轲告诉记者,此次新站送电最大的亮点是采用远方集控“一键顺控”送电模式,运维人员在6公里外的光谷集控站远程操作送电,相比传统的人工现场送电,缩短时长80%,提升工作效率5倍。
运维人员正在进行送电前的调试操作。
“紧抓工期,助力光谷重大产业项目早接电、早投产。”张轲介绍,110千伏启明变电站作为武汉市建设世界一流城市电网共建项目之一,于去年9月15日开工建设。为早日完成建设,施工单位加强前期统筹规划、加大人力物力资源投入,令建设高效推进。近期,针对东湖科学城高品质供电需求,国网武汉供电公司组建一次、二次、土建、生产准备、图纸5个方面专业验收队伍,连续两周每日安排人员现场驻点验收,全过程管控推动项目尽快完工送电。最终,项目竣工时间较原定工期提前了近半年时间。(文/长江日报记者宋磊 通讯员王欣 冯殷尧 图/长江日报记者周超 摄)
【编辑:符樱】
