缓解百万人口用电紧张,中企在秘鲁投资的首个水电项目投产发电

新闻中心 > 武汉频道 > 要闻

2025-05-09 16:27 来源: 长江日报
【字体:

  长江日报大武汉客户端5月9日讯(记者刘海锋)中国企业在秘鲁投资建设的首个水电站——圣加旺Ⅲ水电站近日正式投产。随着2号机组通过72小时试运行,这座秘鲁第六大水电站投产发电,标志着中秘产能合作取得重要突破。

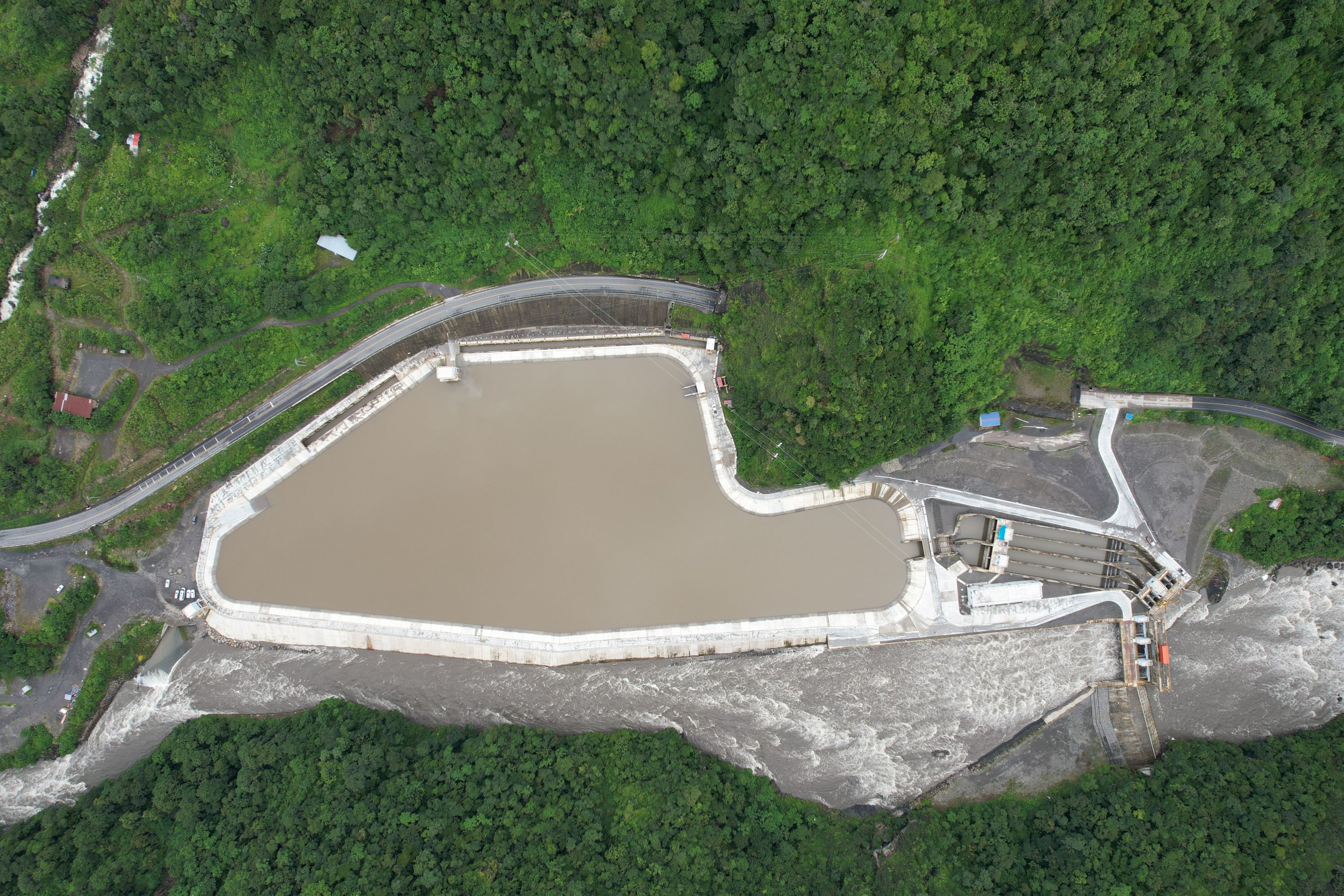

  秘鲁圣加旺Ⅲ水电站俯瞰图。图片来源:三峡国际

  圣加旺Ⅲ水电站是位于秘鲁东南部普诺大区卡拉巴亚省圣加旺河的第三级水电站,到首都利马直线距离约740公里,控制流域面积为2774平方公里。项目由三峡集团所属三峡国际、中交集团所属中国水利电力对外有限公司及中拉产能合作基金联合投资建设。秘鲁目前全国人口超3300万,全国分为24个大区和1个直属区,其中普诺大区人口约124万。圣加旺Ⅲ水电站的投产,将缓解秘鲁南部超百万人的用电压力。

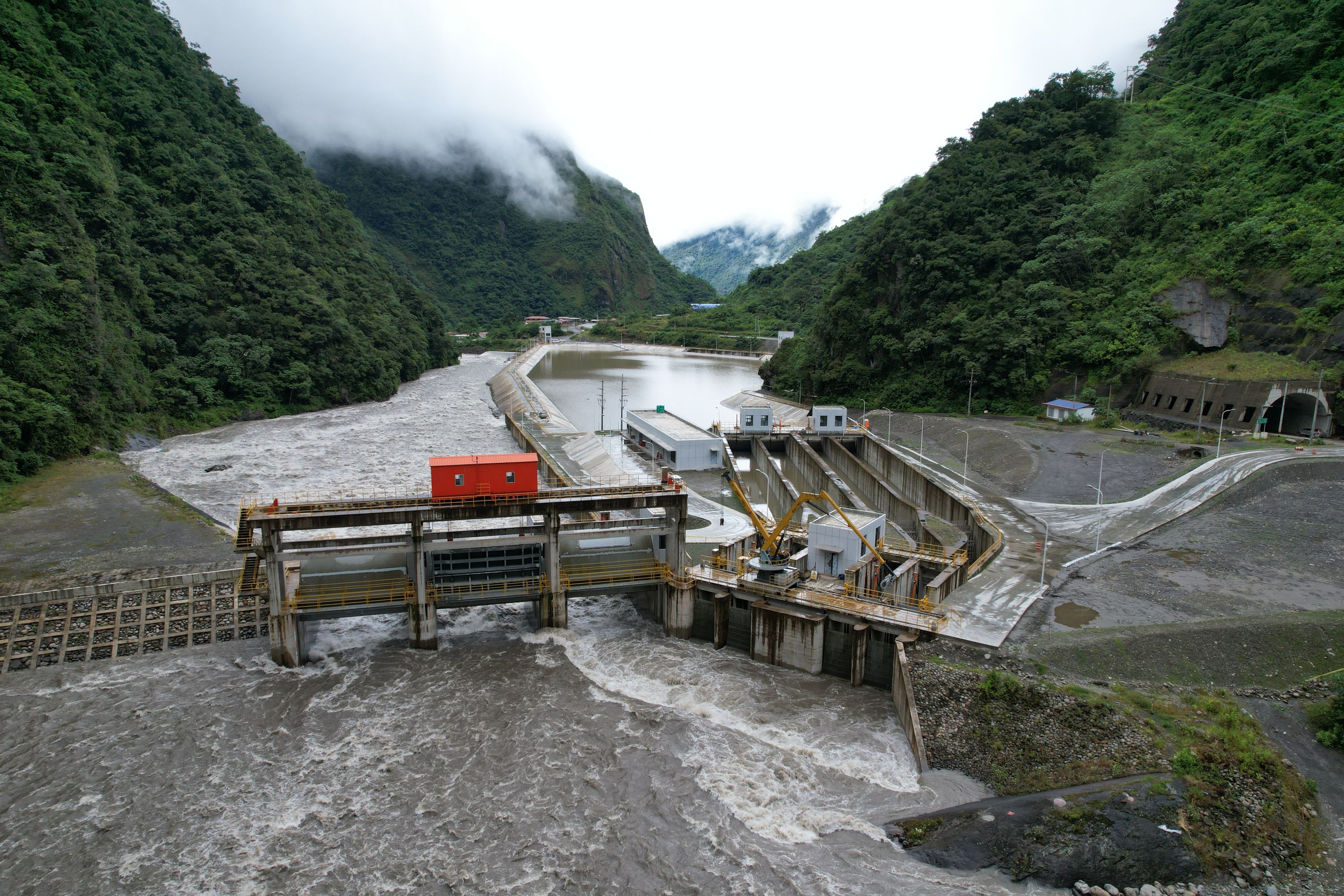

  秘鲁圣加旺Ⅲ水电站。图片来源:三峡国际

  参与建设的负责人介绍,电站采用低坝长引水集中水头发电,总装机容量20.93万千瓦,设计年发电量12.52亿千瓦时,每年可减少二氧化碳排放约33.8万吨。

  为维护当地生态平衡,水电站开始施工之前,对空气、水、噪声以及动植物进行监测,记录存档了334种动物和105种植物。为了保护当地动物,施工人员对仍停留在森林中的动物如红头鹦鹉进行救助,送到附近的动物救援中心。

  该项目环境补偿或重新种植植被超过9000平方米。珍贵物种,包括50多种兰花等,被转移到其他自然栖息地。同时,为了避免架设电线杆过程中砍伐森林,施工人员优化电线杆的运输方法,从机械手动运输转变为直升机运输,从而避免了对20000平方米森林的砍伐。

  在施工过程中,中秘双方各自吸取对方丰富的工作经验,创造性地采用两项新技术,不仅缩短工期、提高了效率,也有利于环境保护。一是在南美地区首次应用气垫式调压室技术,二是将传统的钻爆法隧洞开挖改为采用TBM(全断面掘进机)技术施工。TBM在引水隧洞一端使用,避免了表土开挖造成的环境破坏,其平均速度为常规地下设备的三倍。

  秘鲁圣加旺Ⅲ水电站正式投产发电。图片来源:三峡国际

  此外,水电站建设期间,项目团队积极履行企业社会责任,为当地社区建设多功能活动室、社区学校运动设施、污水处理设施以及桥梁道路修护等41个公益项目,每年可为当地直接或间接提供2000个以上就业岗位,促进与周边社区的融合发展。

  作为中秘共建“一带一路”标志性工程,圣加旺Ⅲ水电站采用中国水电技术标准设计,核心设备均由中国企业制造,实现了中国技术、装备和技术服务全产业链协同“出海”。

  【编辑:陈麒麟】
