项目施工拉满“进度条”

新闻中心 > 长江经济带 > 要闻

2024-05-05 08:03 来源: 宁波日报
【字体:

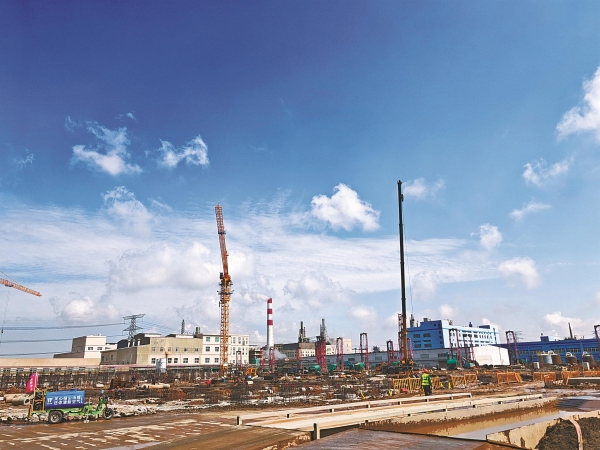

  图锐新材料生产项目建设现场。(沈孙晖 顾寅松 摄)

  前湾新区通航机场一期项目现场。(徐能 虞昌胜 摄)

  浙能镇海燃机搬迁改造项目现场。(沈孙晖 顾寅松 摄)

  既争分夺秒,又井然有序。这个“五一”假期,我市掀起项目施工新高潮,为节日添彩,为发展赋能。

  这几天,位于宁波石化经济技术开发区的宁波图锐新材料科技有限公司生产项目建设现场,吊机正加紧作业,200多名施工人员分工有序,紧张地忙碌着。据悉,该项目于去年12月开工建设,计划今年7月完成桩基工程。“项目建成后,将生产磷酸铁锂电池的相关材料。站在‘双碳’战略和全球能源产业转型升级的风口,产品投产后市场价值将愈发凸显。”项目负责人严兆波告诉记者,为加快施工进度,“五一”假期,200多名员工坚守一线,公司调整了施工安排,“目前,我们先施工项目生产区,后建设项目附属区域。如此,项目就可在保证施工安全和质量的情况下,实现明年6月建成投产的目标”。

  假期抢抓项目施工的同时,更要保证安全生产。在浙能镇海天然气发电公司燃机搬迁改造项目现场,每当有重大的吊装和机组施工,项目工程处负责人谢斌都会到场“督战”,确保规范操作。

  “近期是施工高峰,现场作业面多。为赶进度,500多名工人在一线值守,确保项目不停工。”谢斌告诉记者,公司始终把安全生产放在首位,确保每个重要施工节点都有管理人员、技术人员到场指挥。同时,定期进行安全检查,对工人进行安全培训。

  据悉,该项目两套燃气—蒸汽联合循环机组,分别计划于今年8月和明年4月改造完成并投产。
