江陵换流站12小时紧急抢修 确保电力大通道畅通

新闻中心 > 湖北频道 > 经济

2022-06-21 21:33 来源: 湖北日报
【字体:

  湖北日报讯(通讯员欧阳雷、周晨梦、周奇)位于荆州的±500千伏江陵换流站,是国家电网向南方电网输送清洁电能的第一条超高压直流输电工程(江城直流工程)的首端站通过该站,三峡水电站发出的清洁电能从这里始发直达我国南方。
  “江陵换流站极Ⅰ阀厅YY-C相阀塔V4-L5电抗器外壳过热异常,请速来站内抢修处理!”6月16日12时,江陵换流站控制室发出报警,国网湖北直流公司第一时间作出部署,该公司安监部、运检部、运维中心、检修中心等部门单位闻令而动,迅速到达站内,现场商讨分析缺陷原因及处理方式,并编制抢修方案。

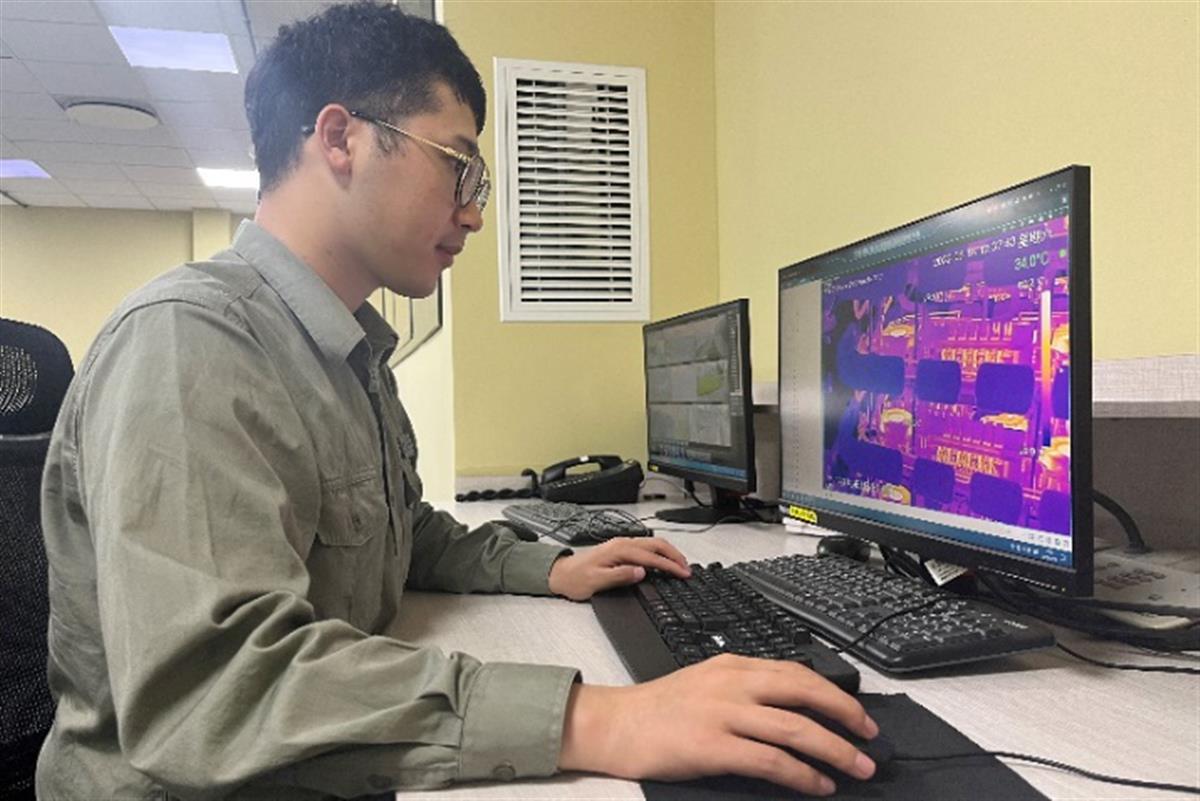

  紧急的缺陷处理给正处于迎峰度夏保电的江陵换流站带来挑战。“阀塔上的电抗器健康状态对换流站直流系统稳定运行与否起着至关重要的作用,持续温度升高将会损坏阀塔上的电力元器件,严重则会导致直流系统单极停运,影响三峡水电送出。”该公司检修中心二次检修二班班长贺霖华,组织抢修人员对现场情况进行分析。

  “现在正值迎峰度夏保电期间,极Ⅰ直流系统转检修,极Ⅱ直流系统依然保持运行持续送电,时间紧,任务重!大家要仔细认真,在所有的手续检查齐全后再开工,每一步都必须精准到位,容不得任何马虎,请大家打起精神来!”工作负责人朱云辉对工作班成员组织有序,分工明确,在工作许可后迅速登阀塔开展检查。

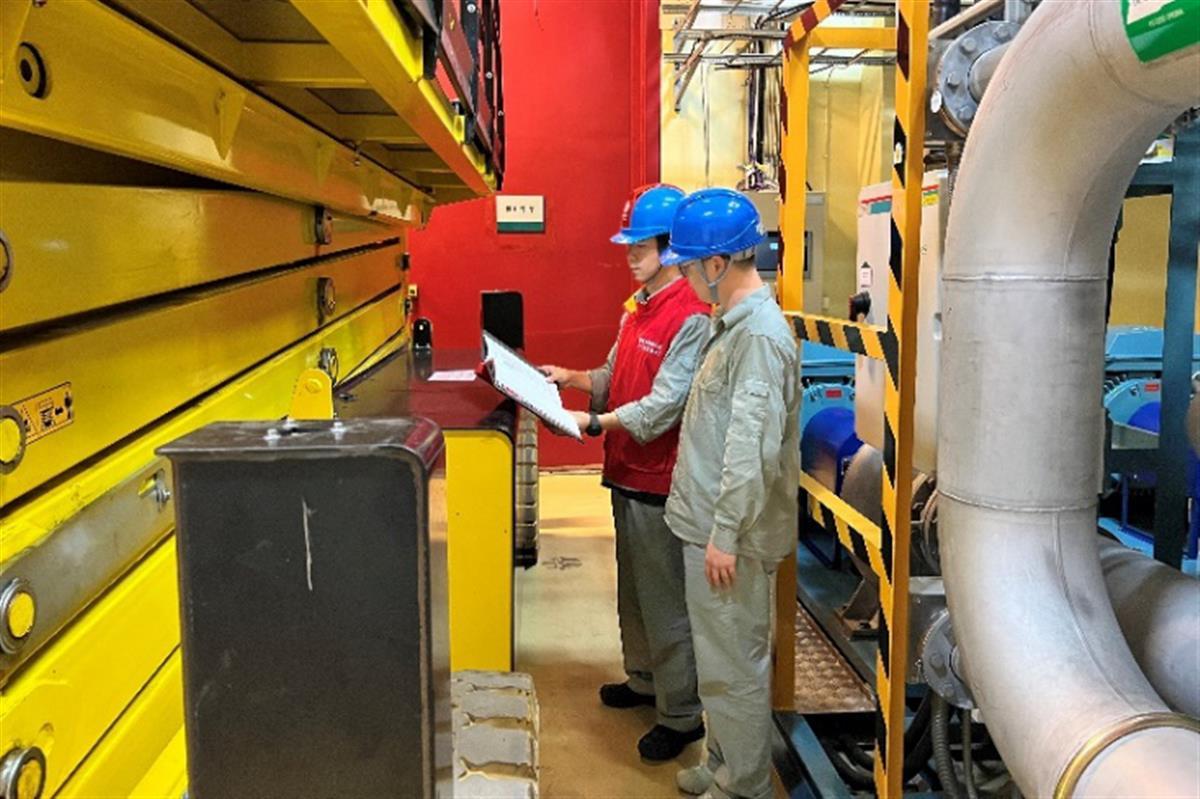

  “现场检查电抗器有裂纹,内部填充物外溢,且部分外溢物喷射到周围金具和光纤槽盒。”抢修人员爬上阀塔检查发现故障电抗器有破裂,立即汇报工作负责人,按照预先制定更换处理措施,报上级领导审查批准后,抢修人员严格依照标准作业流程开展抢修工作,排水、拆旧、装新、检验、复测、补水及检漏工作,每一步精益求精、执行到位。
  “用牵引绳控制摆动,下方人员请注意保持安全距离!”朱云辉在阀厅作业现场指挥,新的电抗器需使用链条葫芦手动装入阀塔内,抢修人员持续3个小时精益作业,故障电抗器更换完毕。6月17日10时4分,经过12小时紧急抢修,江陵换流站极Ⅰ直流系统转运行正常,本次电抗器发热缺陷处理圆满完成。下一步,国网湖北直流公司将层层压实责任,强化应急值班和应急演练,并结合安全生产月活动做好现场风险辨识、隐患排查和安全管控等工作,确保所辖湖北省内8座换流站安全稳定运行,全力以赴做好迎峰度夏电力保供工作。
